Cụm dự án giải tỏa công suất các nhà máy điện LNG: Sốt ruột về “nút thắt” mặt bằng thi công

0:00 / 0:00
0:00
(BĐT) - Nhà máy Điện (NMĐ) Nhơn Trạch 3 dự kiến vận hành thương mại vào tháng 8/2025, NMĐ Nhơn Trạch 4 sẽ vận hành thương mại vào tháng 11/2025. Trong khi đó, đến thời điểm này, tiến độ một số dự án truyền tải nằm trong phương án chính để giải tỏa công suất cho các nhà máy này vẫn gặp khó khăn, vướng mắc.

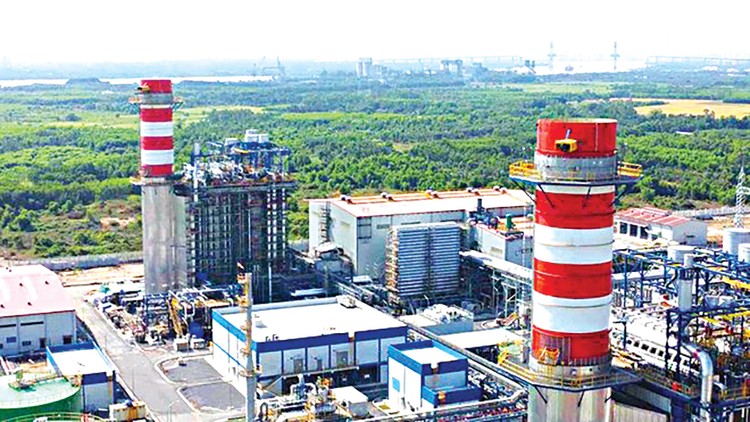

Dự án Nhà máy Điện Nhơn Trạch 3 và Dự án Nhà máy Điện Nhơn Trạch 4 có tổng vốn đầu tư gần 1,4 tỷ USD, tổng công suất gần 1.500 MW. Ảnh: Anh Chiến
Dự án Nhà máy Điện Nhơn Trạch 3 và Dự án Nhà máy Điện Nhơn Trạch 4 có tổng vốn đầu tư gần 1,4 tỷ USD, tổng công suất gần 1.500 MW. Ảnh: Anh Chiến

Chưa hết vướng mặt bằng

Chiều 27/6, NMĐ Nhơn Trạch 4 - một trong hai tổ máy thuộc tổ hợp điện khí sử dụng LNG đầu tiên tại Việt Nam đã chính thức hòa lưới điện quốc gia với công suất ban đầu đạt 50 MW.

Tổng công ty Xây lắp điện Dầu khí (PV Power) - chủ đầu tư Dự án cho biết, theo kế hoạch, sau khi hoàn tất các bước thử nghiệm và đánh giá kỹ thuật, Nhà máy sẽ chính thức vận hành thương mại vào tháng 11/2025.

Trước đó, tháng 2/2025, NMĐ Nhơn Trạch 3 đã hòa lưới điện quốc gia và đang trong giai đoạn chạy thử nghiệm thu, dự kiến vận hành thương mại từ giữa tháng 8/2025.

Trong khi đó, ông Vũ Bá Quý, Trưởng ban Quản lý Dự án NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4 cho biết, hiện tiến độ một số dự án truyền tải điện nằm trong phương án chính giải tỏa công suất các nhà máy vẫn gặp nhiều khó khăn, vướng mắc. Đến thời điểm này mới có 1 dự án giải tỏa công suất hoàn thành và đóng điện. “Hiện NMĐ Nhơn Trạch 3 đấu nối lên lưới qua đường dây tạm (đường dây 220kV đấu nối tạm NMĐ Nhơn Trạch 3 - rẽ Nhơn Trạch 1,2 - Bàu Sen). Dự kiến sẽ đấu nối thêm 1 đường dây chính phát điện giải tỏa công suất cho Nhà máy trong giai đoạn 2025 - 2026; 1 dự án đường dây chính nữa vẫn đang triển khai…”, ông Quý thông tin.

Cập nhật tiến độ các dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3 và Nhơn Trạch 4, ông Nguyễn Ngọc Tân, Phó Tổng giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT - chủ đầu tư) cho biết, EVNNPT triển khai 5 dự án truyền tải điện, trong đó Dự án Đường dây 500kV NMĐ Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè để giải tỏa công suất NMĐ Nhơn Trạch 4 đã hoàn thành và đóng điện cuối năm 2024.

Tuy vậy, công tác triển khai các dự án như: Đường dây 220kV NMĐ Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành; Đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái; Đường dây 220kV Long Thành - Công nghệ cao… để giải tỏa công suất NMĐ Nhơn Trạch 3 vẫn vướng mặt bằng, buộc Nhà máy phải đấu nối phát điện lên lưới qua đường dây tạm.

Theo lãnh đạo EVNNPT, VT02 là điểm găng liên quan đến vận hành của hai dự án đường dây chính (đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái và Đường dây 220kV NMĐ Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành) đến nay vẫn vướng mặt bằng nên chưa thể dựng cột, kéo dây đấu nối với sân phân phối Nhà máy. “Chúng tôi rất cần sự hỗ trợ của người dân địa phương cho phần dựng cột để triển khai kéo dây, bảo đảm vận hành an toàn, thông suốt cho NMĐ Nhơn Trạch 3”, ông Tân nói.

Tiếp tục tháo gỡ vướng mắc

Ông Nguyễn Ngọc Tân cho biết, thời gian tới, Tập đoàn Điện lực Việt Nam (EVN), EVNNPT sẽ tiếp tục phối hợp chặt chẽ với địa phương và đơn vị liên quan kiến nghị tháo gỡ khó khăn, vướng mắc, bàn giao toàn bộ mặt bằng để thi công các dự án truyền tải điện nhằm hoàn thành đồng bộ và đáp ứng tiến độ đóng điện vận hành NMĐ Nhơn Trạch 3 trong quý III/2025.

“Tôi mong rằng đầu tháng 7 này, tỉnh Đồng Nai sẽ tiếp tục hỗ trợ để chúng tôi hoàn thành dựng cột kéo dây VT02 nhằm bảo đảm an toàn cho vận hành thương mại NMĐ Nhơn Trạch 3. Địa phương sớm hoàn thành thủ tục phê duyệt các phương án đền bù giải phóng mặt bằng làm cơ sở thanh toán cho người dân”, lãnh đạo EVNNPT bày tỏ.

Tại cuộc họp về tình hình thực hiện một số dự án trọng điểm ngành năng lượng mới đây, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long đề nghị UBND tỉnh Đồng Nai cùng đơn vị liên quan tiếp tục vào cuộc quyết liệt tháo gỡ vướng mắc mặt bằng dự án theo chỉ đạo của lãnh đạo Chính phủ. Theo đó, địa phương tiếp tục đẩy mạnh công tác tuyên truyền, vận động các hộ dân bàn giao mặt bằng các vị trí móng trụ còn lại để bàn giao cho nhà thầu thi công trong thời gian sớm nhất; sớm hoàn thiện, phê duyệt phương án bồi thường, hỗ trợ tái định cư cho hộ dân địa phương bị ảnh hưởng bởi các dự án lưới điện.

EVNNPT tiếp tục đôn đốc, chỉ đạo các nhà thầu tập trung mọi nguồn lực thi công ngay khi được địa phương bàn giao mặt bằng để đáp ứng tiến độ.

Trước đó, PV Power đã có văn bản đề nghị Ban Chỉ đạo quốc gia về phát triển điện lực, Ban Chỉ đạo nhà nước các dự án trọng điểm về dầu khí và Bộ Công Thương đốc thúc tiến độ các dự án phục vụ giải tỏa công suất các NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4 nhằm đáp ứng tiến độ chung.
